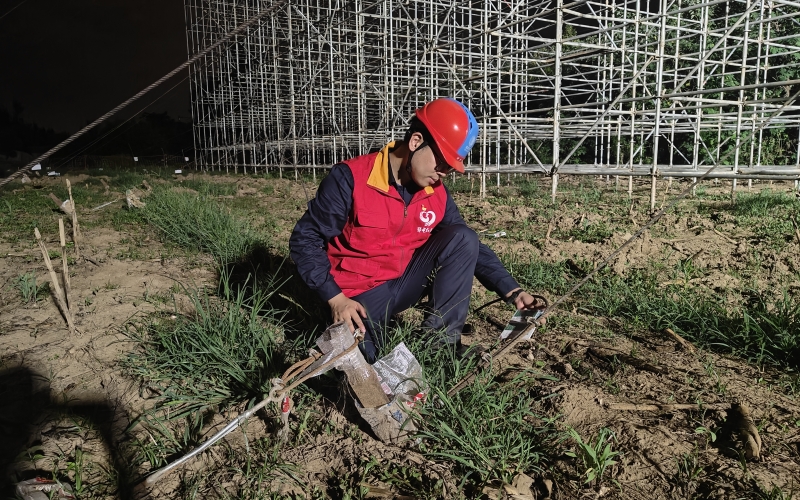

近日,湖北汉川电厂四期500千伏送出工程项目工作人员检查跨越架拉线锚固情况。

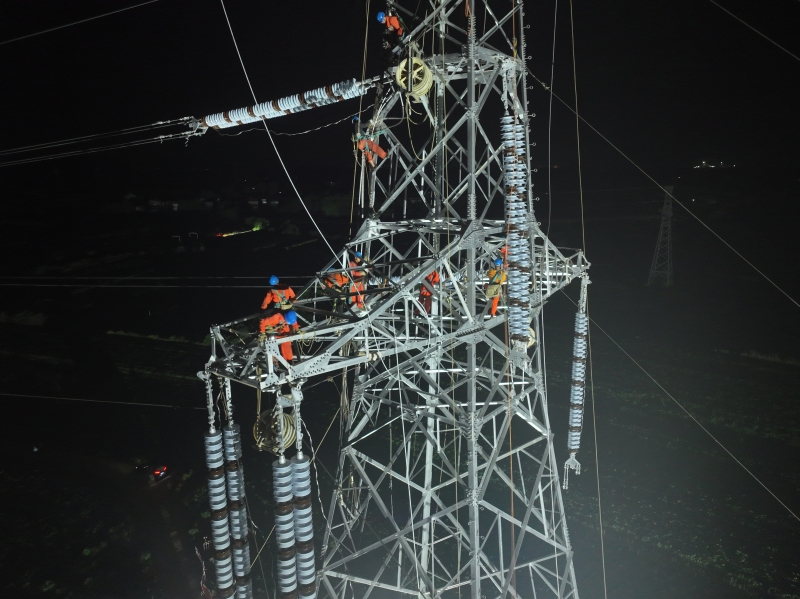

近日,凌晨时分,湖北汉川电厂四期500千伏送出工程现场,鄂电铁军国网湖北送变电公司施工人员运用集控智能可视化张牵设备,以26毫米钢丝绳“一拖四”的方式在沪汉蓉高铁(GC014-GC017)段“穿针引线”。
该公司施工项目部在8月下旬5天夜间0时至4时的“天窗期”内,采用集控智能可视化张牵设备开展夜间施工,该设备如同为夜间施工配备了“智慧大脑”与“千里眼”,可实现重要参数实时数字化呈现、牵引速度精准控制、尾绳失压即时防护、故障自诊断清晰可视,还具备远程控制功能,大幅提升了高空施工的安全性与精准度。

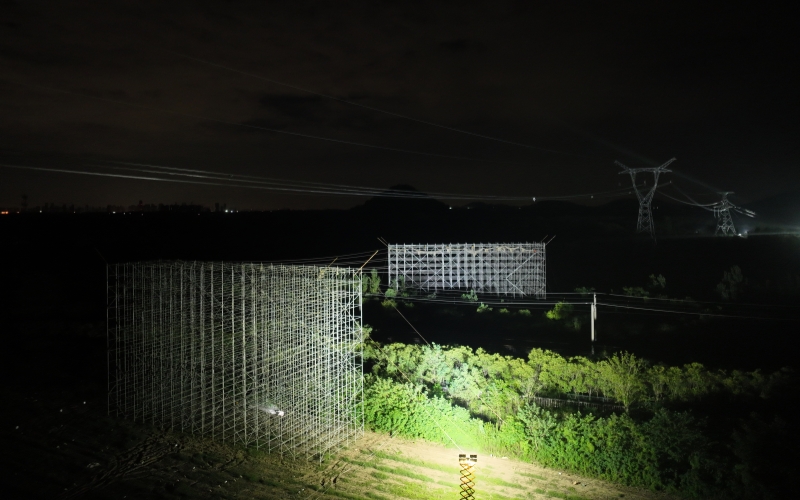

近日夜间,湖北汉川电厂四期500千伏送出工程,湖北送变电公司跨越沪汉蓉高铁跨越架封网作业。
夜间施工中,有效的照明保障关乎安全和效率。按照施工方案,现场配置高杆泛光灯、系流无人机、头灯等高空和地面照明设备90余个,充分保障夜间作业需求。在0时铁路“天窗期”来临前,该公司现场总指挥易德祥与同事要完成对张力场、牵引场、各塔位及跨越点照明系统的全面检查,确保“天窗期”一到,现场亮如白昼。由于“天窗期”内,需待高铁线路停电后先完成跨越架封网,才能开展架线施工,且凌晨3时半需启动收网,确保凌晨4时前完成沪汉蓉高铁跨越架收网,每日有效施工时间仅3小时。
近日夜间,湖北汉川电厂四期500千伏送出工程,湖北送变电公司跨越沪汉蓉高铁跨越架封网作业。
7月24日0时56分,现场指挥人员崔帆的对讲机中传来急促通报:“左相导线已穿过跨越架,5分钟后贯通!”此时,牵引场设备持续发出平稳嗡鸣,26毫米钢丝绳牵引着导线,如银色长龙在夜空中稳步前行。导线牵引到位并完成锚线压接后,易德祥立即安排测量人员用经纬仪逐一观测确认导线弧垂位置,高效完成夜间紧挂线施工。为保障导线压接质量,技术人员吴路华在夜间压接完成后,第一时间开展X光探伤检测,确保压接管压接长度符合标准。当日,项目部共完成8根导线压接施工,且全部一次合格。当天凌晨4时许,线路跨越高铁终于全部实现贯通。截至目前,汉川电厂四期工程基础施工已完成约90%,杆塔组立完成约75%,已全面进入架线阶段。
汉川电厂四期机组投产后,将成为湖北电网主力电源之一,可有效弥补部分电力缺口,对缓解电力市场供需矛盾、促进全省经济发展具有积极作用。此次送出工程建设,不仅能满足电厂电力外送需求,更将进一步提升湖北电网系统电源支撑能力,保障全省供电稳定。(图/文 余帮节、郭晖、钟晨)
